如何使用Jasmind画甘特图(二)

上一篇我给大家讲解了甘特图的大致使用方法。今天我们来学习甘特图中有关休息日的设置功能。

设置休息日,我们可以分三步走。

  • 每周休息日的设置

  • 画甘特图

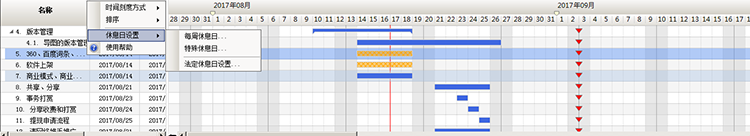

    • 右键单击甘特视图属性栏,在弹出的菜单中选择“休息日设置—每周休息日”。如下图所示:
    • 画甘特图

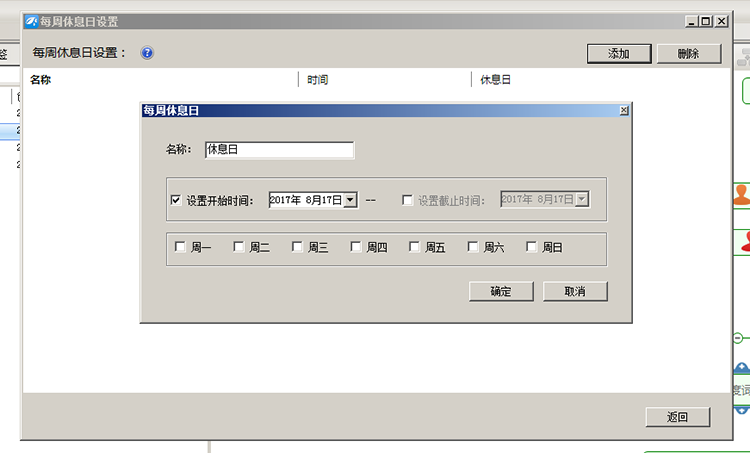

    • 然后点击右上角“添加”按钮,进入“每周休息日”添加界面。
    • 画甘特图

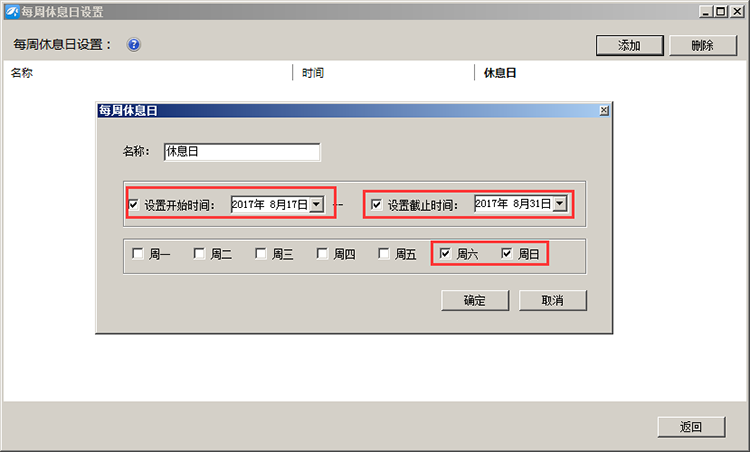

    • 我们可以根据实际情况设置每周的休息日,比如正常的双休日。然后设置休息日的开始与截止时间。如下图所示:
    • 画甘特图
    • 设置完成后点击“确定”,可以查看到我们刚才设置的休息日。
    • 画甘特图
  • 特殊休息日的设置

    • 参照每周休息日的设置方法,可以进入特殊休息日的设置。
    • 画甘特图

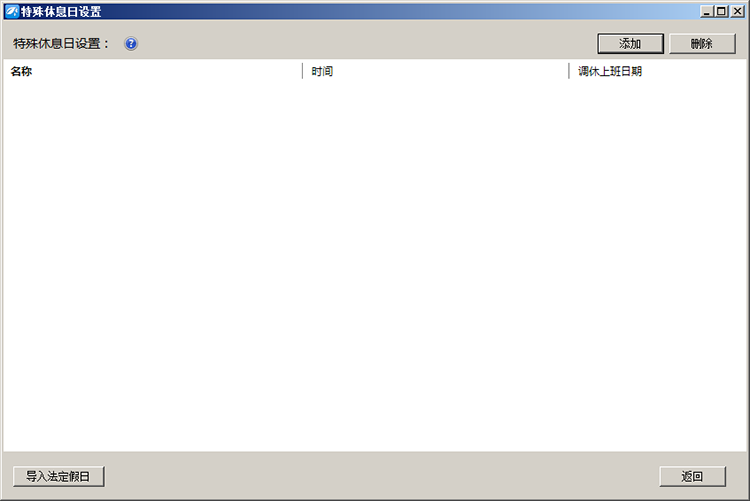

    • 同样,点击右上角“添加”按钮,进入“特殊休息日”添加界面。
    • 画甘特图

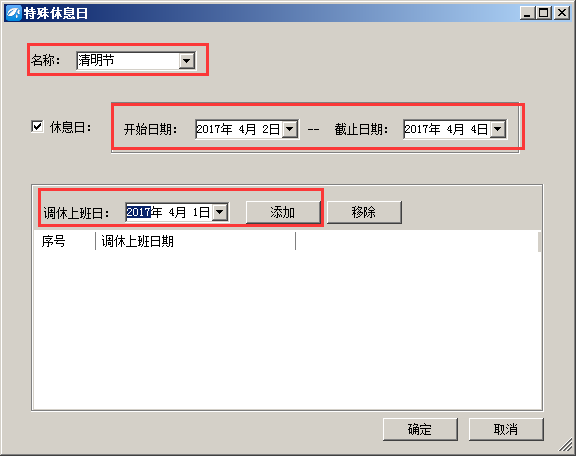

    • 这里我们选择2017年的清明节进行设置,如图:
    • 画甘特图

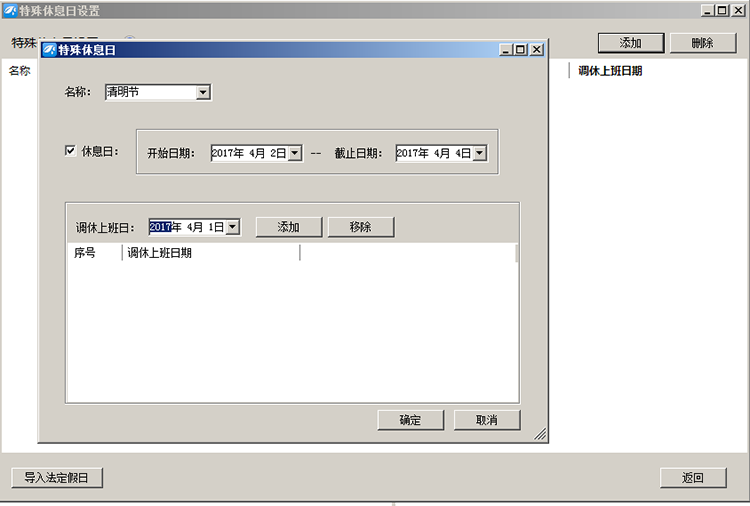

    • 选择调休上班日的日期进行添加,然后点击确定。
    • 画甘特图

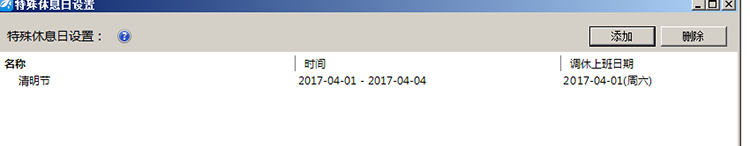

    • 我们可以看到4月1日为调休上班日,4月2日到4月4日为清明节假期。
  • 法定休息日的设置

    • 法定休息日的设置方式也与之前两种休息日的设置方法相同
    • 画甘特图

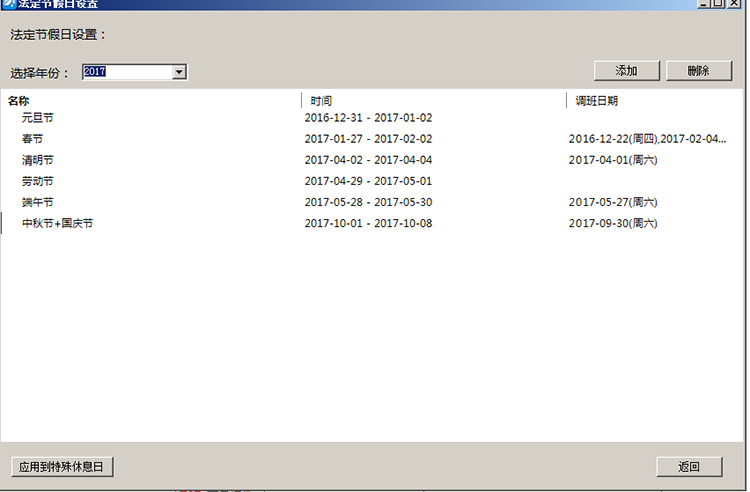

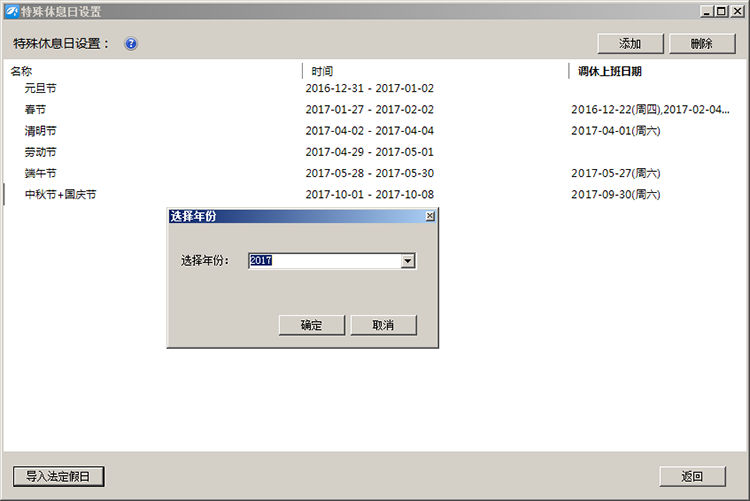

    • 参照特殊休息日的设置方法,可以设置整个2017年法定休息日的休息与调休的安排。
    • 点击对话框左下的“应用到特殊休息日”,可以一键将法定休息日导入到特殊休息日中。
    • 画甘特图
    • 同样在设置完法定休息日后,我们可以在特殊休息日中选择导入法定节假日。
    • 画甘特图
    • 休息日的设置能帮我们准确把握自己的时间安排,从而更好地安排自己的生活、工作计划,避免因错误的时间安排而导致计划发生失误。

关于甘特图的更多使用技巧,请关注我们的系列文章《如何使用Jasmind画甘特图》。
